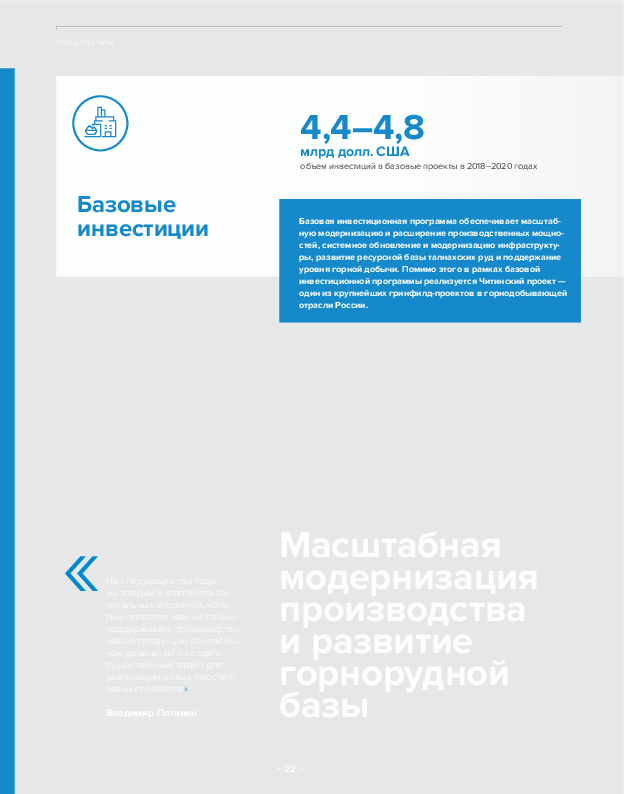

Масштабная модернизация производства и развитие горнорудной базы

4,4–4,8 млрд долл. США объем инвестиций в базовые проекты в 2018–2020 годах

Базовая инвестиционная программа обеспечивает масштабную модернизацию и расширение производственных мощностей, системное обновление и модернизацию инфраструктуры, развитие ресурсной базы талнахских руд и поддержание уровня горной добычи. Помимо этого в рамках базовой инвестиционной программы реализуется Читинский проект — один из крупнейших гринфилд-проектов в горнодобывающей отрасли России.

Владимир Потанин
На следующие три года мы входим в этап роста капитальных вложений, которые позволят нам не только поддерживать производство нашей продукции на стабильном уровне, но и создать существенный задел для реализации новых перспективных проектов»
Владимир Потанин

Горные проекты

Инвестиционная программа в среднесрочной перспективе обеспечит объем добычи на стабильном уровне
  • Рост объемов добычи богатой руды на шахте «Скалистая» позволит сохранить содержание металлов в товарной руде на текущем уровне
  • Ресурсная база месторождений Талнахского горного узла обладает значительным потенциалом для дальнейшего развития. В течение 2018 и 2019 годов Компания примет решения по проектам расширения добычных мощностей на месторождениях Октябрьское и Талнахское
Добыча в Талнахском рудном бассейне // млн т
1,5 млрд долл. США объем инвестиций в развитие рудников Талнаха в 2018–2020 годах

Проект развития

Вывод проекта на целевые финансовые показатели является одним из основных приоритетов для «Норникеля»
  • С ноября 2017 года проводится пусконаладка под нагрузкой
  • Объем переработки после 2021 года планируется на уровне 10 млн тонн
  • Целевой выпуск металлов в концентратах:
    • ~70–75 тыс. тонн меди,
    • ~250–260 тыс. тр. унций золота,
    • ~2 900 тыс. тонн магнетитового концентрата
  • Срок жизни проекта — более 30 лет

Подробнее о проекте смотрите в разделе - Быстринский ГОК.

Запасы месторождения оцениваются на уровне 336 млн т руды
295 т
2,3 млн т
73 млн т
Инвестиции в проект ~1,7 млрд долл. США

Программа реконфигурации перерабатывающих мощностей

+25 тыс. т в год расширение мощности рафинировки никеля на Кольской ГМК
+2,7 млн т расширение обогатительных мощностей Талнахской обогатительной фабрики к 2018 году


Создание центра рафинировки никеля на базе комбината «Североникель»

Проводится расширение мощности рафинировки никеля с 165 тыс. до 190 тыс. тонн в год и перевод Цеха электролиза никеля — 2 на новую технологию хлорного выщелачивания.


Модернизация и расширение Талнахской обогатительной фабрики

В результате увеличена мощность на Талнахской обогатительной фабрике с 7,5 млн тонн в 2015 году до 10,2 млн тонн в 2018 году. Содержание никеля в никель-пирротиновом концентрате увеличено более чем на 60%.

Модернизация флагманского Надеждинского металлургического завода

В результате были расширены и модернизированы плавильные мощности Надеждинского металлургического завода, ставшего единым центром плавки всего никелевого сырья Заполярного филиала. Прирост мощности от уровня 2014 года составил 26%.

Программа реконфигурации перерабатывающих мощностей
Закрытие Никелевого завода
В августе 2016 года Компания полностью остановила Никелевый завод, работавший с 1942 года. Проект был реализован с учетом предоставления высоких социальных гарантий работникам завода. В результате реализации проекта сокращены выбросы SO2 в селитебной зоне Норильска на 30–35%.

Модернизация инфраструктуры

Основные характеристики проекта

В рамках реализации стратегии «Норникель» направит на обновление и модернизацию инфраструктуры 1,1–1,2 млрд долл. США в период с 2018 до 2020 года. Проекты включают масштабное обновление инфраструктуры: обновление изношенных фондов газотранспортной системы и объектов гидрогенерации, замену энергоблоков, реконструкцию критических объектов производства, логистической инфраструктуры и сетевого хозяйства.

1,1–1,2 млрд долл. США объем инвестиций в инфраструктурные проекты в 2018–2020 годах

План на 2018–2022 годы

Электроэнергетика
  • Планомерная замена шести выбывающих энергоблоков суммарной мощностью 550 МВт

Вспомогательное производство
  • Восполнение необходимых ресурсов, в том числе строительство нового карьера известняков

Основное производство
  • Замена основных видов оборудования, позволяющая повысить общую эффективность оборудования
  • Программа по переходу на новые системы крепления в шахтах, позволяющая улучшить технику безопасности

Логистическая инфраструктура
  • Реконструкция критических объектов (аэропорт, грузовой порт, нефтебаза, склады и т. д.)

Сетевое и коммунальное хозяйство
  • Реализация комплексных программ в части замены ЛЭП (30 км), газораспределительных сетей (111 км), питьевого водоснабжения Дудинки и т. д.




Подробнее о газовых и энергетических активах смотрите по ссылке.

В 2018–2022 годах в рамках проекта будет проведена плановая замена:

550 МВт
111 км
30 км
